Поэтапный ремонт квартиры, в которой живёте: в каком порядке

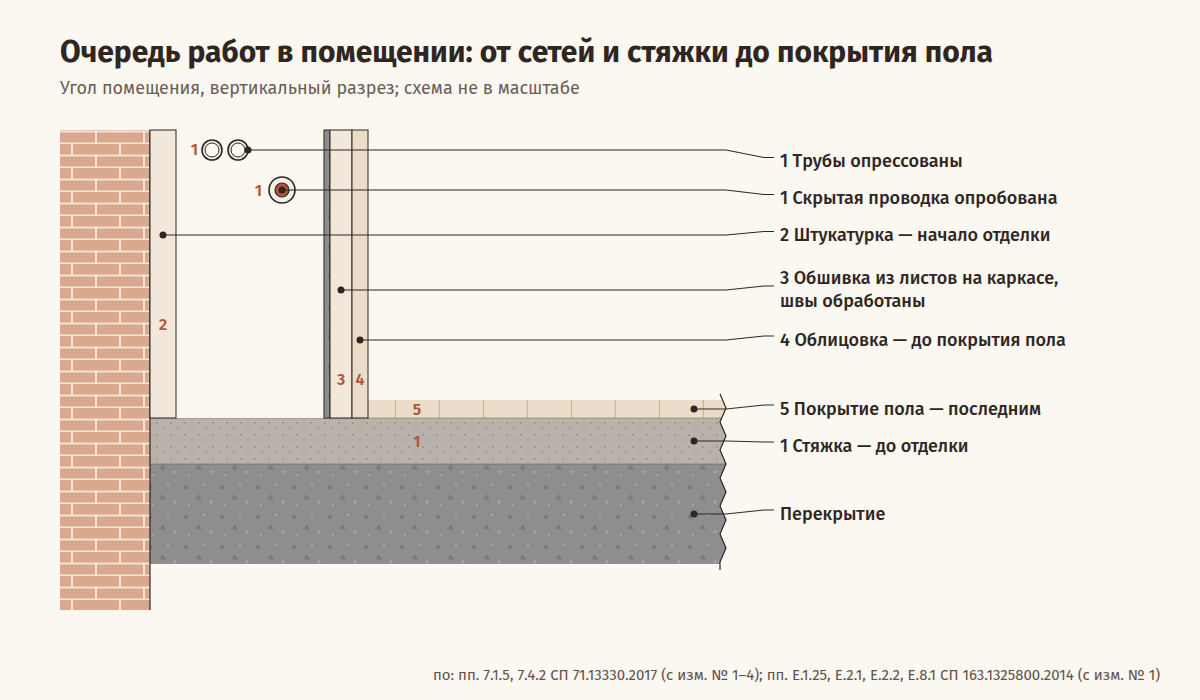

Поэтапный ремонт квартиры, в которой живут, делят на этапы по помещениям или по видам работ; внутри помещения очередь выстраивают по пунктам сводов правил: до отделки трубы опрессованы, скрытая проводка опробована и выравнивающие стяжки выполнены, затем штукатурка, обшивка из листов, облицовка стен и последним — покрытие пола. Дни, когда этапу нужен перекрытый стояк, заранее называют управляющей организации.
Что обычно в старом доме
Ремонт без выезда ведут частями: пока одно помещение в работе, в остальных живут. В старом доме ход этапов привязан к стоякам водопровода и канализации, общим для квартир, расположенных одна над другой: по первым в эти квартиры подаётся вода, по вторым из них отводятся стоки. Пока стояк водопровода перекрыт для работ, без воды сидят и соседи.
Порядок работ внутри помещения складывается из пунктов двух сводов правил. Первый — СП 71.13330.2017, свод «Изоляционные и отделочные покрытия»; его сфера по разделу 1 — производство и приёмка изоляционных и отделочных работ при устройстве, среди прочего, внутренних помещений зданий и сооружений. Изменений у свода четыре. Последнее по номеру, № 4, утверждено приказом Минстроя России от 03.10.2025 № 610/пр и действует с 04.11.2025, а № 3, утверждённое приказом от 26.12.2024 № 918/пр, вступило в силу позже — 01.02.2026; файл по ссылке — издание 2017 года, в которое изменения не внесены.
Второй — СП 163.1325800.2014 «Конструкции с применением гипсокартонных и гипсоволокнистых листов. Правила проектирования и монтажа»: очередь работ с обшивкой он даёт в приложении Е, и это приложение рекомендуемое. Изменение у этого свода одно — № 1, утверждённое приказом Минстроя России от 27.12.2021 № 1009/пр и действующее с 28.01.2022. В ремонте жилой квартиры пункты обоих сводов задают ориентир — очередь работ в каждом помещении.
Варианты
Этапы режут по помещениям или по видам работ, а перекрывать стояк при этих способах приходится разное число раз.
| Вариант | Из чего складывается стоимость | Когда подходит |
|---|---|---|
| По одному помещению, начиная с кухни и санузла | трубы, проводка, «мокрые» работы и отделка одного помещения; перекрытие и пуск стояка для этапов у стояков; защита жилых комнат от пыли; повторные выезды бригады | в квартире живут весь ремонт, и есть комната, куда на время этапа переносят вещи |
| Сначала сети во всей квартире, потом отделка по помещениям | замена труб и проводки сразу везде, вскрытие стен и полов по трассам сетей и временная заделка вскрытых мест; затем «мокрые» работы и отделка по очереди | трубы и проводку меняют целиком, а отделку растягивают на несколько этапов |
| Выезд на время «мокрых» работ во всей квартире | сети, штукатурка и стяжка во всей квартире одним заходом; жильё на время выезда, перевозка или хранение вещей; дальше отделка по помещениям | есть где пожить, пока сохнут штукатурка и стяжка, и пыльный этап хотят пройти за один раз |
Очерёдность помещений своды правил не устанавливают: порядок в сводах технологический и относится к работам внутри помещения. С кухни и санузла начинают, чтобы раньше закончить работы у стояков, а прихожую, через которую носят материалы и выносят мусор, оставляют напоследок. Когда все этапы ведёт одна бригада, работы каждого этапа перечисляют в договоре по видам, а не названием комнаты: при расхождении сторон суд сверяет выполненное с перечнем работ этапа.
Очерёдность работ

Внутри помещения работы идут от того, что закроют, к тому, что останется на виду.
- Сети и стяжка — до отделки. По пункту 7.1.5 СП 71 до начала отделочных работ должны быть выполнены и приняты, в числе прочих, такие работы: смонтированы и опрессованы санитарно-технические коммуникации, смонтированы и опробованы скрытые электротехнические сети, выполнены выравнивающие стяжки перекрытий. С изменением № 2 в пункте есть оговорка «если иное не предусмотрено ПОС или ППР», то есть проектами организации строительства и производства работ.
- Штукатурка открывает отделочные работы: в СП 71 ей отведён подраздел 7.2 раздела 7 «Отделочные работы». Если иное не указано производителем материала, отделочные работы в помещениях по пункту 7.1.1 следует проводить при температуре окружающей среды и отделываемых поверхностей от 5 °C до 30 °C, относительной влажности воздуха не более 60 %; поддерживать этот температурно-влажностный режим в помещении необходимо круглосуточно в течение всего периода производства отделочных работ и не менее чем за 2 сут до начала и 12 сут после окончания работ.
- Обшивка из листов — после «мокрых» процессов. По пункту Е.2.1 СП 163 монтаж облицовки стен следует выполнять до устройства чистых полов, когда все «мокрые» процессы закончены и выполнены разводки электротехнических и сантехнических систем, а обшивку по каркасу — «аналогично монтажу перегородок» (пункт Е.2.2). Швы между листами обрабатывают при температурно-влажностном режиме, соответствующем режиму эксплуатации; к этому времени производство работ, ведущих к повышению влажности в помещении, — штукатурных, цементно-песчаных стяжек и подобных — должно быть завершено (пункт Е.1.25).
- Облицовка предшествует покрытию пола: облицовку стен, колонн, пилястр интерьеров помещений «следует выполнять перед устройством покрытий пола» (пункт 7.4.2 того же СП 71).
- Покрытие пола замыкает очередь. Полы, в конструкции которых заложены изделия и материалы на основе древесины или её отходов, синтетических смол и волокон, ксилолитовых покрытий, пункт 8.1.7 СП 71 ставит после штукатурных и иных работ, связанных с возможностью увлажнения покрытий, — когда отопление, водопровод и водоотведение полностью смонтированы, опрессованы и опробованы.
Со стяжкой своды расходятся в том, к каким работам её относить, но не в очереди. СП 71 ставит выравнивающие стяжки перекрытий в перечень работ, которые до начала отделочных должны быть выполнены и приняты (пункт 7.1.5). По пункту Е.8.1 СП 163 до начала отделки поверхностей ограждающих конструкций из листов должны быть закончены строительно-монтажные работы, в том числе отделочные, связанные с «мокрыми» процессами, — штукатурные, устройство цементных стяжек и т. п.: здесь цементная стяжка названа отделочной работой.
С кем согласовать
Этапы у стояка выводят поэтапный ремонт за пределы квартиры. Стояк — санитарно-техническое оборудование, которое обслуживает не одну квартиру, поэтому он входит в общее имущество собственников помещений (пункт 3 части 1 статьи 36 Жилищного кодекса Российской Федерации, дальше — ЖК). В пункте 2 Правил предоставления коммунальных услуг, утверждённых постановлением Правительства Российской Федерации от 06.05.2011 № 354, внутридомовыми инженерными системами названы, среди прочего, инженерные коммуникации (сети) и санитарно-техническое оборудование, которые являются общим имуществом собственников помещений в многоквартирном доме и предназначены для подачи коммунальных ресурсов от централизованных сетей инженерно-технического обеспечения до внутриквартирного оборудования. Вносить изменения во внутридомовые инженерные системы, в том числе в стояк, потребитель не вправе (подпункт «е» пункта 35 этих Правил).
О перерывах из-за работ на этих системах потребителя предупреждают заранее: исполнитель ограничивает или приостанавливает предоставление коммунальной услуги, предварительно уведомив об этом потребителя, в случае проведения планово-профилактического ремонта и работ по обслуживанию централизованных сетей инженерно-технического обеспечения и (или) внутридомовых инженерных систем, относящихся к общему имуществу собственников помещений в многоквартирном доме, — через 10 рабочих дней после письменного предупреждения (уведомления) потребителя (подпункт «б» пункта 117 этих Правил).
Предупредить соседей по стояку и по этажу о шумных и «безводных» днях заранее — вежливость, а не согласование; при этом по части 4 статьи 30 ЖК собственник обязан соблюдать права и законные интересы соседей, а правила пользования жилыми помещениями, утверждённые приказом Минстроя России от 14.05.2021 № 292/пр, повторяют эту обязанность в подпункте «в» пункта 16.
Строки сметы, которые забывают
Деление ремонта на этапы само стоит денег: часть работ повторяется столько раз, сколько этапов.
- Уборка после каждого этапа. Пыль из помещения в работе расходится по всей квартире, поэтому уборка в смете — строка на каждое помещение, а не одна в конце ремонта.
- Выезды специалиста по сетям. Если трубы и проводку меняют по помещениям, специалист с допуском к таким работам приезжает на каждый этап: монтаж и испытание сетей одного помещения — отдельный выезд.
- Простой у стояка. Этап на кухне или в санузле включает дни, когда стояк перекрыт, и время бригады, которая ждёт отключения или пуска воды. Даты перекрытия заранее называют управляющей организации, а если исполнитель предупредил о плановом ремонте сетей дома, работы у стояка по возможности ставят на дни этого ремонта.
- Временный быт. Пока кухня или санузел в работе, живут без них: переносная плитка, перенос холодильника, а на время самых грязных работ — жильё на стороне.
Текст: Галина РудневаОбновлено
Смежные работы
Статьи-
Кто делает и сколько стоит · 7 минут
Ремонт вторичного жилья: какие работы добавляет старый дом
Что учесть
В старом доме к ремонту вторичного жилья добавляются работы с сетями и выравнивание: трубы за первым краном на ответвлении от стояка и проводку за квартирным счётчиком меняют за счёт собственника квартиры, а текущий ремонт общих стояков оплачивают все собственники платой за содержание. Старую двухпроводную проводку до решения о защите проверяют замерами, а требования к качеству отделки устанавливаются договором с подрядчиком.
-
Дом и сети · 7 минут
Замена стояков в квартире: кто платит и когда звать управляющую
Что учесть
Аварийная служба устраняет течь на общем стояке в счёт платы за содержание жилого помещения, общее собрание собственников решает о плановой замене как текущем ремонте, взносы на капитальный ремонт покрывают замену при капремонте, но одну и ту же замену участка стояка можно отнести к любому из трёх случаев. До новой отделки изношенный стояк стоит показать управляющей: она обязана готовить предложения о плановом текущем ремонте и капремонте.
-
Дом и сети · 7 минут
Алюминиевая проводка в старом доме: менять целиком или по частям
Что учесть
Алюминиевую проводку в квартире старого дома меняют целиком, когда квартиру ремонтируют до голых стен, или по линиям, когда ремонт идёт комната за комнатой, а часть старых линий, по оценке специалиста, исправна. Целиком — это вскрытие стен по всем трассам, щиток под новые линии и новая отделка всех комнат; по линиям — вскрытие только по трассам заменяемых линий и проверка тех старых, что остаются.
